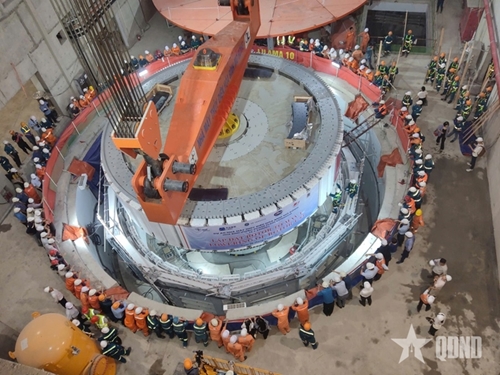

和平水电站扩建项目1号机组转子吊装过程。

和平水电站扩建项目是国家重点工程,由政府总理批准投资主张。项目由越南电力集团(EVN)作为投资方,指定电力项目管理一号委员会代表实施。

项目内容为扩建电站厂房,安装两台机组,总装机容量达480兆瓦(2×240MW),年均发电量约为4.9亿千瓦时。项目总投资超过9.220亿越南盾。施工单位为“长山建设总公司-第47建设股份公司-Lilama10股份公司”联合体。

1号机组的转子重量约为585吨,是发电机的旋转部分。成功将转子安装入定子要求极高的技术精度,是整个机组安装流程中的关键步骤,需施工、监理和机电设备安装等各单位密切配合、精确协作。

EVN副总经理范鸿芳先生强调了此次成功吊装1号机组转子的意义:和平水电站扩建项目1号机组转子的成功吊装具有重要意义,为后续一系列机电设备安装工作奠定基础,推动机组调试与试运行。目标是在2025年8月19日纪念八月革命80周年(1945年8月19日-2025年8月19日)和9月2日国庆节期间,确保1号机组按时并网发电,贯彻落实政府总理的指示精神。

在1号机组转子吊装完成后,施工现场将立即转为安装2号机组转子的工作平台。预计2号机组将于今年11月底或12月初接入国家电网,按计划顺利推进。

和平水电站扩建项目是在现有电站基础上建设的工程,该电站在国家电力系统中具有特别重要的地位。因此,所有施工活动均受到严格控制,确保现有工程的绝对安全。无论是爆破作业、重型设备运输还是废弃物处理,都必须经过周密计算,以避免对环境造成影响或引发震动。

在评价施工现场的工作精神时,承包商联合体代表——长山建设总公司执行委员会主任陈玉俊大校表示:项目自2021年1月10日开工以来,施工过程中曾遇到滑坡现象,按照政府要求必须暂停施工近一年,以便检查、处理并加固地基结构。自2022年10月复工以来,承包商联合体基本完成了所有问题的处理,项目全面回归按计划施工的轨道。

陈玉俊大校强调:“这是一个体现长山建设总公司在国家重点工程施工方面传统优势、能力与信誉的重要项目。”

1号机组转子的成功吊装,体现了越南电力集团、电力项目管理一号委员会及承包商联合体在确保进度、质量与安全方面的高度决心,履行对政府和人民的庄严承诺。

项目建成投运后,将有助于提升国家电力系统的峰值容量,实现经济高效运行,同时延长现有和平水电站设备的使用寿命等多方面效益。(完)
