在继续视察并督导广泽(广平)—浦诺(兴安)500千伏三回输电线路建设工作,6月23日,越南政府总理范明政视察经过乂安省的地段电线实施情况,并就确保项目的施工进度与乂安、河静两省和有关部门领导人举行工作会议。

范明政总理和工作代表团视察了乂安省黄梅市琼庄乡VT22电杆的施工情况,该电杆是500千伏琼流-清化全长92公里,有200个电杆(乂安省有34个电杆,清化省 有166 个电杆)的地段线路项目的一部分。

在视察并督导广泽(广平)—浦诺(兴安)500千伏三回输电线路建设工作后,越南政府总理范明政就确保项目的施工进度与有关部门和各地领导人举行工作会议。

leftcenterrightdel

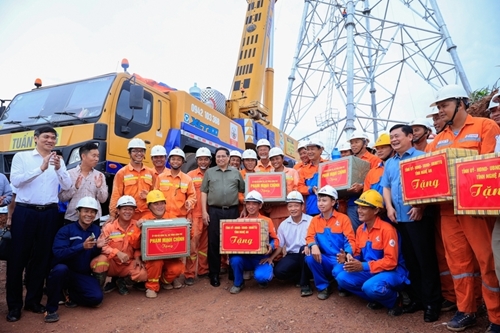

越南政府总理范明政看望施工VT22电杆的干部和工人(图片来源:baochinhphu.vn)

越南电力集团领导在会上作报告时表示,在继续视察并督导广泽(广平)—浦诺(兴安)500千伏三回输电线路项目全长约519公里;总投资额约为22.35万亿越盾。该项目包括:广泽- 琼流;琼流–清化;清化-南定1号热电厂和南定1号热电厂 -浦诺等四个子项目。子项目分别于2023年10月和2024年1月开工建设。

整个项目共有1177个电杆,其中乂安省有200多个电杆,河静省有近285个电杆,清化省有299个电杆。因此,经过这三个省份的线路约占广泽(广平)—浦诺(兴安)500千伏三回输电线路电杆总数的三分之二。截至目前,征地拆迁工作、路线廊道、电杆基础浇筑已完成;正在进行立杆拉绳;力争2024年6月基本完成建设工作并验收,2024年7月将输电线路投入运行。

越南政府总理范明政在会议上强调,广泽(广平)—浦诺(兴安)500千伏三回输电线路项目是一项技术要求高、工作量大的工程。范明政总理对参与该项目的各部委、地方和行业积极主动的精神、高度的决心、力争完成各项任务表示高度评价。

今后,范明政总理要求开启特殊高峰竞赛,力争2024年6月基本完成立杆、拉绳、测试,并于2024年7月进行检查,开展技术运行,验收,恢复环境和竣工,将广泽(广平)—浦诺(兴安)500千伏三回输电线路投入运行,为建设国家富强、人民日益幸福作出贡献。

(来源:越通社)
